O shutdown de fim de ano é uma das poucas janelas em que a indústria consegue parar para corrigir o que ficou acumulado ao longo de meses de operação contínua. Preventivas atrasadas, corretivas recorrentes, melhorias estruturais e ajustes que nunca cabem na rotina finalmente podem ser cumpridos. Mas o tempo também é um recurso limitado.
É justamente por isso que essa pausa, tão esperada, também concentra riscos elevados. Um erro de planejamento, uma atividade mal priorizada ou uma falha de comunicação podem transformar o shutdown em um período de retrabalho, atrasos na retomada e custos muito acima do previsto.
Neste guia, veja como aproveitar essa janela crítica para reduzir riscos operacionais e garantir uma retomada estável da planta no início do próximo ciclo. Ao fim, você encontra um checklist prático para estruturar o shutdown de fim de ano com mais previsibilidade, controle e segurança.
Leia também:
- Integração ERP x CMMS: 7 erros que quebram rastreabilidade
- Como usar o CMMS para auditorias internas de manutenção
- Por que a Curva PF pode falhar na prática e como corrigi-la
A janela mais crítica do ano: por que o shutdown exige precisão absoluta
Diferente de uma parada não planejada, o shutdown concentra em poucos dias decisões que impactam meses de operação. Cada atividade executada ou deixada de lado influencia diretamente a confiabilidade dos ativos, o ritmo de produção e o volume de emergências no início do ano seguinte.
O problema é que, nesse período, a margem de erro praticamente não existe.
Se uma intervenção crítica atrasa, todo o cronograma se desorganiza. Se um recurso não está disponível no momento certo, a equipe fica parada. E se uma tarefa é executada sem validação adequada, o risco de retrabalho na retomada aumenta consideravelmente.
Além disso, o shutdown costuma reunir fatores que elevam a complexidade da execução: equipes reduzidas, técnicos terceirizados, múltiplas frentes de trabalho simultâneas e pressão para cumprir prazos rígidos.
Sem precisão no planejamento e na execução, o que deveria ser uma oportunidade de reorganizar a manutenção vira um gargalo operacional difícil de corrigir depois.
Por isso, mais do que “aproveitar a parada”, o shutdown exige controle absoluto sobre escopo, sequência das atividades, recursos envolvidos e critérios claros de validação. É esse nível de rigor que separa um shutdown bem-sucedido de um retorno marcado por falhas recorrentes, backlog elevado e perda de previsibilidade.

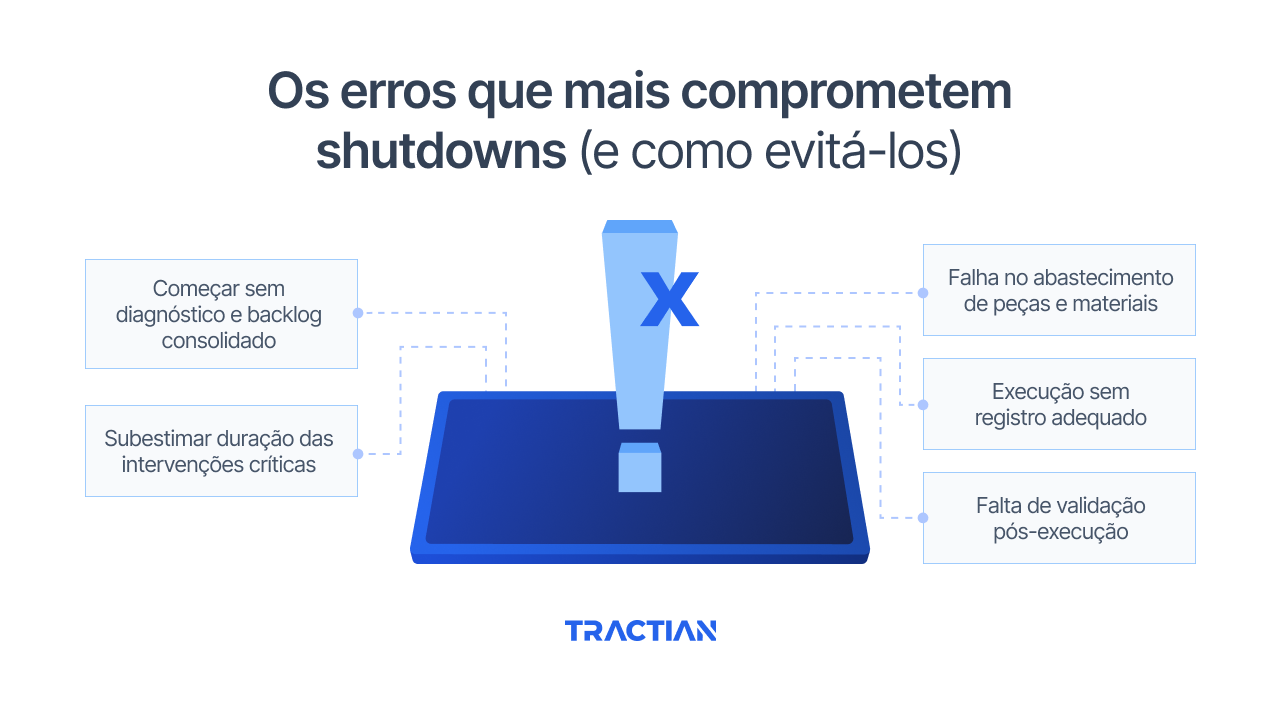

Os erros que mais comprometem shutdowns (e como evitá-los)
Mesmo com meses de antecedência, muitos shutdowns falham por depender de decisões mal estruturadas antes da parada começar.
A seguir, veja os erros mais comuns e o que fazer para evitá-los:
Começar sem diagnóstico e backlog consolidado
Entrar em um shutdown sem um backlog confiável é assumir riscos desnecessários. Ordens de serviço espalhadas, solicitações informais e preventivas atrasadas criam um cenário em que atividades importantes ficam de fora, enquanto tarefas de baixo impacto ocupam tempo precioso.
Antes de qualquer planejamento, é essencial consolidar o backlog, validar o escopo e eliminar duplicidades. Só assim é possível ter clareza do que realmente precisa ser executado durante a parada.
Subestimar a duração das intervenções críticas
Outro erro frequente é planejar atividades com base em tempos “ideais”, ignorando histórico de falhas, dependência entre tarefas e variáveis operacionais. Na prática, atrasos em intervenções críticas geram efeito cascata e comprometem todo o cronograma.
A melhor forma de evitar isso é usar dados históricos de execução, considerar margens de segurança e mapear claramente quais atividades não podem atrasar em hipótese alguma.
Falha no abastecimento de peças e materiais
Shutdown não combina com compras emergenciais. Muitos fornecedores têm prazos estendidos e é necessário fazer pedidos com antecedência. Ainda assim, é comum descobrir a falta de peças críticas apenas quando a equipe já está pronta para executar a tarefa.
Esse erro costuma nascer da falta de integração entre planejamento de manutenção e gestão de estoque. Mapear previamente todos os materiais necessários, validar disponibilidade e garantir reservas antes da parada é indispensável para evitar equipes paradas e janelas perdidas.
Execução sem registro adequado
Durante o shutdown, o foco costuma ser “executar tudo”. O problema é quando isso acontece sem registro estruturado do que foi feito, como foi feito e em que condições.
A ausência de registros compromete a rastreabilidade, dificulta análises posteriores e aumenta o risco de repetir falhas já corrigidas. Registrar a execução não é burocracia: é proteção para a operação no médio e longo prazo.
Falta de validação pós-execução
Encerrar atividades sem validação técnica adequada é um dos caminhos mais rápidos para se deparar com falhas logo após a retomada da planta. Testes funcionais, inspeções finais e checklists de liberação tendem a ser negligenciados pela pressão de prazo nessa época.
Mas a validação pós-execução garante que o ativo volte à operação em condição segura e estável, reduzindo drasticamente o risco de corretivas emergenciais nos primeiros dias do novo ciclo.

Como planejar um shutdown eficiente com CMMS
Um shutdown bem-sucedido começa muito antes da parada em si. Ele depende de planejamento estruturado, visibilidade total das atividades e controle rigoroso da execução.
Um CMMS funcional pode servir como eixo central do shutdown, colocando todo o tempo e recursos nos lugares certos. Veja como:
Consolidar backlog e PMs pendentes
O primeiro passo é reunir, em um único lugar, todas as ordens de serviço em aberto, preventivas atrasadas e atividades recorrentes que precisam ser executadas durante a parada. No CMMS, essas informações já ficam organizadas por status, tipo de manutenção e criticidade do ativo.
Com o backlog consolidado, fica mais fácil eliminar tarefas redundantes, ajustar escopo e tomar decisões baseadas em impacto real na operação.
Priorizar atividades por criticidade
Nem tudo cabe no shutdown. Um planejamento eficiente passa por classificar as atividades de acordo com risco, impacto produtivo e dependência entre tarefas. Com um sistema de gestão, essa priorização pode ser feita automaticamente com base na criticidade dos ativos, histórico de falhas e recorrência de corretivas.
Isso ajuda a direcionar tempo e recursos para o que realmente reduz risco operacional, evitando que atividades de baixo impacto consumam a janela de parada.
Construir um cronograma detalhado
Com prioridades definidas, o cronograma deixa de ser uma lista genérica e passa a refletir a realidade da execução. Sequência das atividades, janelas de trabalho, interdependências e tempos de execução precisam estar claramente mapeados para evitar conflitos e sobreposição de equipes.
Com o apoio de um CMMS, é possível visualizar todas as ordens planejadas em um único cronograma, além de ajustar datas, redistribuir tarefas e identificar qualquer conflito de agenda antes do shutdown começar.
Dimensionar equipes internas e terceiros
Shutdowns normalmente envolvem reforço de mão de obra, seja por horas extras ou por contratação de terceiros. Planejar quem executa cada atividade, em qual turno e com quais competências reduz gargalos e retrabalho.
No CMMS, a alocação das ordens de serviço por equipe, função ou especialidade facilita o balanceamento da carga de trabalho e evita sobreposição ou ociosidade durante a parada. Além disso, a equipe reduz o risco de falhas por falta de qualificação técnica, já que o CMMS identifica os técnicos adequados para cada tarefa.
Mapear peças, materiais e fornecedores
Cada ordem planejada deve estar vinculada às peças, ferramentas e materiais necessários para sua execução. No CMMS, esse vínculo permite visualizar rapidamente o que será consumido no shutdown e validar a disponibilidade com antecedência.
Esse mapeamento reduz compras emergenciais, evita atrasos por falta de material e dá mais previsibilidade ao abastecimento durante a parada.
Criar POPs e checklists específicos do shutdown
Atividades executadas uma vez por ano não podem depender apenas da memória da equipe. Criar procedimentos operacionais padrão e checklists específicos garante execução segura e padronizada.
Com o CMMS, esses POPs e checklists ficam associados diretamente às ordens de serviço, orientando a execução passo a passo e garantindo que nada crítico seja esquecido, mesmo com equipes terceirizadas ou rotatividade elevada.

Checklist essencial de shutdown
Com o planejamento estruturado, o próximo passo é garantir que nada crítico fique de fora na execução. Este checklist funciona como uma conferência final antes do shutdown começar e também como guia durante a parada:
Antes do shutdown
- POPs e checklists preparados: Procedimentos operacionais e checklists específicos do shutdown prontos e associados às atividades planejadas.
- Peças e materiais garantidos: Itens críticos separados ou reservados, estoque conferido e fornecedores alinhados para eventuais contingências.
- Equipes dimensionadas: Times internos e terceiros definidos por atividade, turno e especialidade, com responsáveis claros.
- Cronograma definido e validado: Sequência das atividades, janelas de execução e marcos críticos alinhados com produção, segurança e operação.
- Atividades priorizadas por criticidade: Tarefas críticas identificadas, com critérios claros de prioridade e dependência entre atividades mapeadas.
- Backlog consolidado e validado: Todas as ordens de serviço, preventivas pendentes e corretivas recorrentes devem estar revisadas, sem duplicidades e com escopo claro.
Durante o shutdown
- Controle de mudanças de escopo: Qualquer atividade extra ou alteração deve ser registrada, avaliada e aprovada antes da execução.
- Comunicação clara entre frentes de trabalho: Atualizações frequentes para evitar conflitos, sobreposição de equipes ou paralisações desnecessárias.
- Registro da execução em tempo real: Apontamento de horas, materiais utilizados, evidências e observações técnicas conforme cada tarefa é realizada.
- Execução seguindo o cronograma: Acompanhamento constante do avanço das atividades, com ajustes rápidos em caso de desvios.
Após a execução
- Análise de lições aprendidas: Avaliação do que funcionou, do que gerou atraso e dos pontos de melhoria para o próximo ciclo.
- Revisão de pendências: Identificação clara do que não foi executado e definição do plano de ação pós-shutdown.
- Encerramento correto das ordens de serviço: Registros completos, com histórico atualizado para análises futuras e aprendizado operacional.
- Validação técnica das atividades: Testes funcionais, inspeções finais e conferência dos critérios de liberação dos ativos.
Como o CMMS da Tractian te ajuda durante o shutdown e o pleno funcionamento
Durante o shutdown, o maior desafio não é apenas executar as atividades, mas manter controle absoluto sobre o que está acontecendo em cada frente de trabalho.
O CMMS da Tractian centraliza ordens de serviço, cronograma, equipes e registros em um único ambiente, permitindo acompanhar a execução em tempo real e agir rapidamente diante de atrasos, mudanças de escopo ou imprevistos.
Uma das funcionalidades do nosso CMMS que transforma a rotina da operação no shutdown é a rastreabilidade. Cada atividade executada durante a parada gera histórico técnico, consumo de materiais, tempo real de execução e evidências da intervenção.
Isso evita retrabalho na retomada da planta e cria uma base confiável de dados para revisar planos de manutenção, ajustar tempos padrão e corrigir falhas recorrentes identificadas durante o shutdown.
Após a retomada da operação, o valor fica ainda mais evidente. As informações registradas durante a parada alimentam o planejamento preventivo, ajudam a reduzir backlog acumulado e dão mais previsibilidade ao início do novo ciclo produtivo.
Em vez de voltar a operar às cegas, o gestor tem clareza do que foi feito, do que ficou pendente e do impacto real das intervenções nos ativos. E no longo prazo, o shutdown deixa de ser um evento isolado e passa a fazer parte de uma estratégia contínua de manutenção.
Que tal transformar a parada de fim de ano em um ponto de virada para a disponibilidade da sua planta?
