El síntoma es reconocible: el backlog crece, las órdenes de trabajo tardan más de lo que deberían y el gerente no puede decirle a dirección cuánto tardó en resolver el último paro ni por qué ocurrió. El diagnóstico habitual es que hace falta un mejor sistema.
El diagnóstico correcto, casi siempre, es otro: el sistema no es el problema.
Vale la pena detenerse en esto porque la conclusión contraria es cara: se aprueba un presupuesto para cambiar de herramienta, se invierte tiempo en migrar datos y capacitar al equipo, y meses después los mismos síntomas reaparecen.
El dinero se fue en la parte visible del problema mientras la causa real, el flujo, siguió intacta. El flujo de trabajo que el sistema debería soportar nunca fue bien diseñado. Cambiar de software sin arreglar el flujo solo traslada el mismo desorden a una interfaz más nueva.
Es una tentación frecuente porque el software es visible y el flujo no: la herramienta se puede comprar en semanas, mientras que rediseñar el proceso obliga a revisar cómo trabaja realmente el equipo.
Pero sin ese rediseño, el sistema nuevo hereda los mismos vacíos, y a los pocos meses el backlog vuelve a crecer con otra pantalla de fondo.
Este artículo separa el síntoma del problema real, desglosa los cinco problemas de flujo que ningún sistema resuelve solo, describe cómo se ve un flujo que funciona y qué debe hacer el software para soportarlo.
El marco de la gestión de mantenimiento sobre el que se apoya el flujo está en monitoreo de condición: qué es, beneficios y cómo aplicarlo.
El síntoma visible y el problema real
El backlog que crece, el historial incompleto y los reportes que nadie puede generar son síntomas, no causas. Apuntan a un flujo que se rompe en algún punto entre que se detecta un problema y que se cierra la orden con datos útiles.
El software solo hace visible ese flujo roto; no lo causó ni lo arregla por sí solo. De hecho, un buen sistema puede volver el problema más evidente, porque expone en tableros los datos que antes se perdían en papel: de pronto se ve el backlog real, los cierres vacíos y los tiempos de respuesta.
Esa visibilidad incomoda, pero es útil, porque señala con precisión dónde el flujo se rompe.
Por eso cambiar de sistema sin rediseñar el flujo reproduce el problema con otra herramienta. El costo real de ese desorden, medido en tiempo de máquina detenida, está en los costos ocultos de una máquina inactiva.

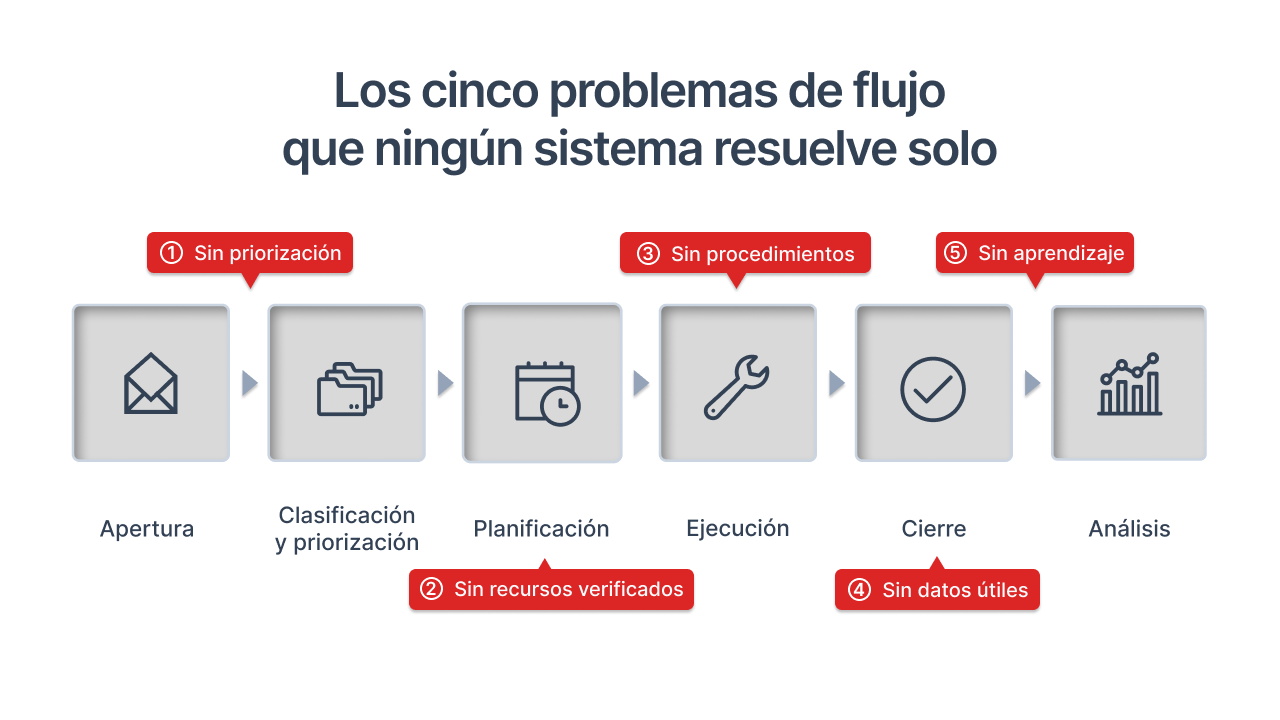

Los cinco problemas de flujo que ningún sistema resuelve solo
Antes de evaluar software hay que diagnosticar qué parte del flujo está rota. Estos cinco problemas son los más comunes, y todos tienen solución operativa antes de convertirse en un problema de sistema. Reconocer cuál aplica es el primer paso para arreglarlo.
Conviene revisarlos en orden, porque tienden a encadenarse: una orden que se abre sin prioridad clara llega mal planificada, se ejecuta sin instrucciones y se cierra sin datos, arrastrando el problema por todo el flujo.
Atacar el primer eslabón roto suele destrabar los siguientes, mientras que cambiar la herramienta sin tocar la cadena los deja intactos.

Órdenes que se crean pero no se priorizan
Cuando todo es urgente, nada lo es. Sin un criterio explícito de priorización por criticidad del activo y consecuencia de la falla, el técnico ejecuta lo que llegó primero o lo que pidió con más fuerza quien lo llamó.
El resultado son activos críticos esperando mientras se atienden solicitudes de bajo impacto.
Con el tiempo, esta falta de criterio erosiona la confianza en el sistema: el solicitante aprende que la forma de que su orden se atienda es insistir, no registrarla bien, y el flujo se vuelve una competencia de urgencias en lugar de una cola ordenada por riesgo.
La priorización no la inventa el sistema: la define la criticidad del activo, y el sistema solo la hace cumplir.
Cuando esa regla está clara y se aplica de forma consistente, deja de importar quién pidió la orden o con cuánta insistencia: la cola se ordena por el impacto de la falla, no por la presión del solicitante. Esa consistencia es la que devuelve al equipo el control sobre en qué trabaja primero.
Cómo la criticidad se relaciona con la disponibilidad de la línea está en qué es disponibilidad: definición, cálculo e importancia.
Órdenes que se asignan sin los recursos disponibles
La orden se abre, se asigna al técnico y, cuando llega al activo, descubre que la refacción no está en inventario o que necesita dos personas y solo hay una. Cada orden mal planificada consume el doble de tiempo que una bien preparada, porque el viaje en falso no produce nada.
Y el costo no es solo el tiempo perdido: es el desgaste del técnico que llega preparado para trabajar y no puede, y la orden que se reabre y vuelve a la cola, alargando el backlog que se quería reducir. La planificación previa es barata comparada con lo que cuesta su ausencia.
El problema no es de ejecución sino de planificación: faltó verificar recursos antes de asignar. Cómo reducir el tiempo de inactividad que estos viajes en falso generan está en cómo reducir el tiempo de inactividad planificado y no planificado.
Órdenes que se ejecutan sin instrucciones técnicas claras
El técnico sabe qué hacer porque lleva años haciéndolo. Cuando ese técnico no está, nadie más sabe. Sin procedimientos integrados en la orden, el conocimiento técnico de la planta vive en las personas, no en el sistema, y se pierde cada vez que alguien cambia de turno o de puesto.
Documentar el procedimiento en la orden convierte el conocimiento individual en un activo de la planta. Cómo prevenir las fallas que un procedimiento mal ejecutado provoca está en cómo prevenir fallas en tus máquinas: principales causas y formas de evitarlas.
Órdenes que se cierran sin los datos que hacen útil el historial
Cerrar una orden con reparado es tan inútil como no cerrarla. El historial de un activo tiene valor cuando cada orden registra la causa raíz, el tiempo real de intervención, las refacciones utilizadas y la condición post-intervención. Sin esos datos, el historial no sirve para tomar decisiones.
Un historial lleno de cierres genéricos da una falsa sensación de trazabilidad: parece que todo quedó registrado, pero cuando alguien pregunta cuántas veces falló ese activo por la misma causa o cuánto costó repararlo, la respuesta no está.
El valor del historial no está en la cantidad de órdenes cerradas, sino en la calidad de lo que cada cierre registró.
El cierre pobre es el problema más silencioso, porque no duele hoy, sino cuando alguien necesita el historial y no está. El método para registrar la causa raíz al cerrar está en análisis de causa raíz: qué es, beneficios y métodos para la industria.
Órdenes de emergencia que no generan aprendizaje
Cada paro no programado es una oportunidad de aprender qué falló y por qué. Cuando la orden de emergencia se cierra rápido para volver a producir, sin registrar la causa raíz, la planta queda condenada a repetir el mismo paro. El aprendizaje que no se captura se pierde.
La prisa por reanudar la producción es comprensible, pero cerrar sin documentar convierte cada emergencia en una que volverá. Las estrategias para que el paro no planificado deje lecciones están en mantenimiento no planificado: causas y estrategias de prevención.

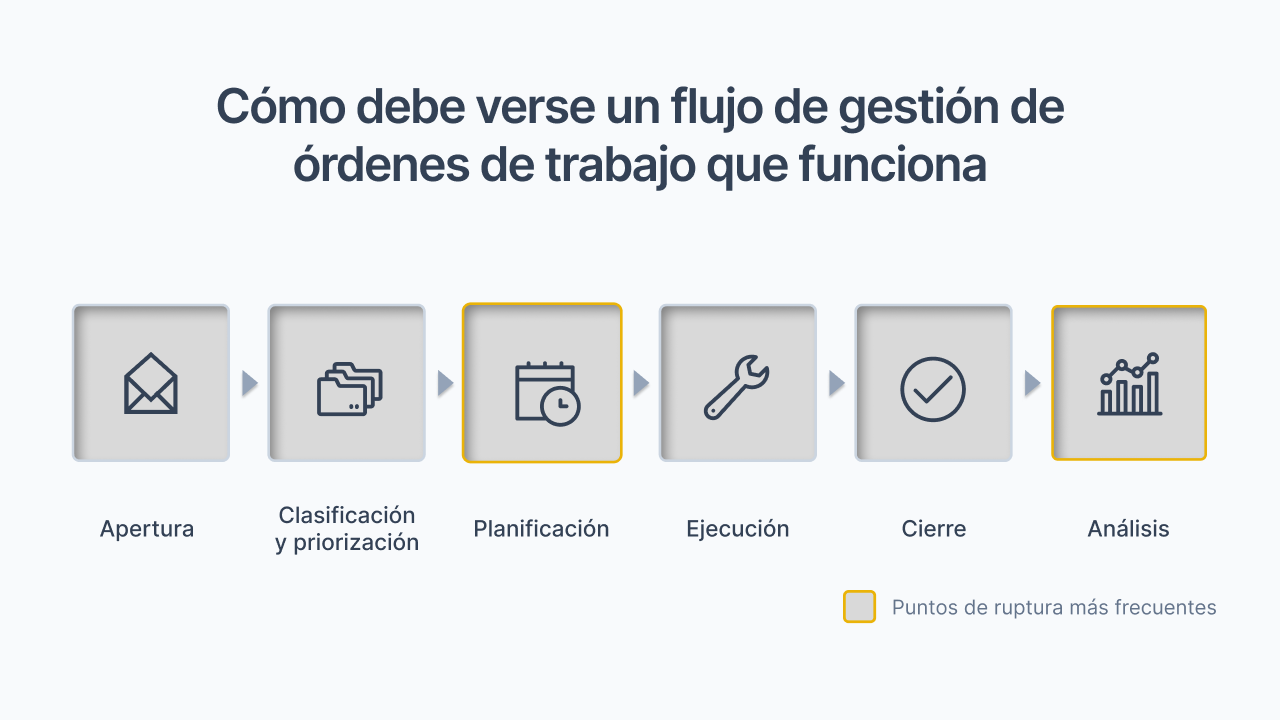

Cómo debe verse un flujo de gestión de órdenes de trabajo que funciona
Un flujo bien diseñado tiene seis etapas. No todas requieren software: algunas son decisiones de proceso que el sistema solo registra. Saber qué pertenece a cada etapa es lo que permite elegir el software correcto después, en lugar de comprar primero y forzar el proceso a la herramienta.
El orden importa: primero se define cómo debe fluir una orden de principio a fin, y solo entonces se busca la herramienta que soporte ese flujo. Comprar primero y adaptar el proceso a lo que el software permite es la forma más común de terminar con un sistema caro que el equipo usa a medias.

Etapa 1 – Apertura: quién puede abrir una orden y con qué información mínima
Cuatro datos son obligatorios en la apertura: el activo afectado, la descripción del problema, el nivel de urgencia preliminar y el solicitante. Sin esos cuatro campos, la orden no se puede planificar y arranca ya con una deuda de información que alguien tendrá que resolver después.
Etapa 2 – Clasificación y priorización: el criterio que el sistema refuerza
Cada orden se clasifica como correctivo de emergencia, correctivo planificable, preventivo programado o mejora, y cada clasificación tiene un tiempo de respuesta esperado.
El sistema no inventa el criterio: lo hace cumplir de forma consistente, de modo que la prioridad no dependa de quién grite más fuerte.
La clasificación temprana es la que evita que todo termine tratado como urgente. Cómo el enfoque planificado ordena esta priorización está en mantenimiento planificado: guía completa de implementación.
Etapa 3 – Planificación: recursos, refacciones e instrucciones antes de asignar
Antes de asignar, hay que verificar la disponibilidad del técnico correcto, confirmar que la refacción está en inventario y adjuntar el procedimiento correspondiente. Ninguna orden debería llegar al técnico sin esos tres elementos, porque la que llega incompleta se ejecuta a medias o se devuelve.
Esta etapa es la que más se comprime bajo presión, y es un error: saltarse la planificación para asignar más rápido no acelera nada, solo mueve el retraso al campo, donde cuesta más resolverlo. El minuto que se ahorra planificando mal se paga multiplicado en el activo.
La planificación es la etapa que más tiempo ahorra en la ejecución, aunque parezca que la retrasa. Cómo la anticipación de la IA ayuda a planificar la intervención con margen está en cómo la IA ayuda a anticipar comportamientos peligrosos de los activos.
Etapa 4 – Ejecución: el técnico en campo con todo lo que necesita
La orden llega al técnico en su dispositivo móvil con las instrucciones, el historial del activo y la lista de materiales.
El técnico registra el avance, las lecturas técnicas y las observaciones directamente desde el activo, sin papel ni doble captura que se pierde o se transcribe tarde con errores.
La ejecución sin fricción es la que produce datos limpios para el cierre, porque se capturan en el momento. Cómo el monitoreo en tiempo real alimenta la ejecución con contexto del activo está en monitoreo industrial en tiempo real: beneficios y cómo aplicarlo.
Etapa 5 – Cierre: los datos que construyen el historial del activo
El cierre registra la causa raíz confirmada, el tiempo real de intervención frente al estimado, las refacciones utilizadas, la condición del activo post-intervención y las recomendaciones para la siguiente vez. Cada campo es una decisión futura que se podrá tomar con datos en lugar de con memoria.
Por eso el cierre no debería ser un trámite que el técnico completa con prisa para pasar a la siguiente orden, sino la etapa donde se captura el aprendizaje de la intervención.
Un flujo que facilita un cierre rico, con campos claros y captura en el momento, es lo que hace que el historial crezca en valor con cada orden.
Un cierre completo es lo que convierte una orden cerrada en conocimiento reutilizable. Cómo el monitoreo predictivo se apoya en ese historial para reducir paros está en cómo el monitoreo predictivo reduce paradas y costos.
Etapa 6 – Análisis: lo que el flujo de órdenes revela sobre el programa
El ratio de órdenes correctivas frente a preventivas, el tiempo promedio de resolución por tipo de activo, el backlog acumulado y el costo real por orden son los datos que el análisis necesita. Y son datos que simplemente no existen si el cierre de la orden es deficiente.
El análisis es la etapa que cierra el ciclo y realimenta la planificación del período siguiente. Sin ella, el flujo se vuelve una línea recta que empieza en la apertura y termina en el cierre, sin aprender de sí mismo.
Con ella, cada período de órdenes informa al siguiente: qué activos consumen más horas, qué fallas se repiten y dónde conviene cambiar de estrategia antes que seguir reaccionando.
Cómo el tiempo de detección se mide y mejora con estos datos está en tiempo promedio de detección: guía completa de MTTD.
Qué debe hacer el software de gestión de órdenes en la práctica
El software no diseña el flujo: lo soporta, lo hace cumplir y extrae los datos que el análisis necesita. Estas son las capacidades que distinguen un sistema que funciona en piso de uno que funciona solo en el demo.
La diferencia entre ambos rara vez se ve en una presentación comercial, donde todo funciona con datos limpios y conectividad perfecta.
Se ve en el turno de noche, en la zona sin señal, con el técnico apurado y la refacción que no estaba: ahí es donde estas capacidades deciden si el sistema ayuda o estorba.
Creación de órdenes desde múltiples fuentes sin fricción
Una orden puede nacer del técnico en campo, de la alerta del sistema de monitoreo de condición, del operador de línea o del plan de preventivo automático. Cada fuente debe llegar al mismo flujo con la misma estructura, para que el origen no cambie la forma en que se procesa y se registra la orden.
Que la alerta de un sensor genere la orden automáticamente es lo que mantiene la respuesta al ritmo de la detección. Cómo se sostienen los modelos que disparan esas alertas está en gestión de modelos predictivos en mantenimiento industrial.
Modo sin conexión para técnicos sin conectividad en planta
Una orden que no se puede registrar porque no hay señal en esa zona de planta es una orden que se anota en papel y se pierde, o se captura tarde con datos incompletos.
El modo sin conexión permite trabajar en cualquier zona y sincronizar cuando vuelve la señal, sin perder la captura en el punto del activo.
En plantas grandes, con sótanos, cámaras y áreas metálicas, la conectividad nunca es uniforme, y un sistema que solo funciona con señal termina empujando al técnico de vuelta al papel justo en las zonas más críticas.
La captura en el momento, con o sin red, es lo que mantiene la calidad de los datos.
Procedimientos integrados en la orden, no en un documento aparte
El técnico no debería tener que buscar el procedimiento en otro sistema.
Las instrucciones, las especificaciones técnicas y las fotos de referencia deben estar en la orden misma, al alcance en el momento de la intervención, para que ejecutar bien no dependa de la memoria ni de la experiencia individual.
Integración con inventario: sin refacciones confirmadas, sin asignación
El sistema debe confirmar la disponibilidad de refacciones antes de asignar la orden, y si no están, generar automáticamente la solicitud de compra sin que nadie tenga que recordarlo. Esa verificación es la que evita el viaje en falso al activo, uno de los mayores desperdicios de tiempo del técnico.
El vínculo entre la orden y el inventario es lo que convierte la planificación en algo real y no en un supuesto. Las ventajas y límites del enfoque predictivo que alimenta estas órdenes están en mantenimiento predictivo: ventajas, limitaciones y retos de implementación.
Reportes que hablan el idioma del gerente, no del sistema
El backlog por prioridad, el tiempo promedio de resolución, el cumplimiento del plan preventivo y el costo real por activo no deben ser exportaciones que alguien arma a mano: deben ser tableros que se actualizan en tiempo real y que un gerente puede revisar en dos minutos antes de una reunión con dirección.
Cómo evaluar si tu sistema de órdenes necesita reemplazo o solo mejora
La mayoría de los problemas de gestión de órdenes no requieren cambiar de sistema: requieren rediseñar el flujo y configurar mejor el que ya existe. Estas son las señales que distinguen un problema de flujo de un problema real de sistema.
Señales de que el problema es de flujo, no de sistema
El sistema tiene las funcionalidades pero no se usan, los campos de cierre se llenan con datos inútiles por costumbre y los reportes existen pero nadie los lee. Cuando eso ocurre, cambiar de sistema no arregla nada: el problema está en el proceso, y hay que rediseñarlo antes de tocar la herramienta.
Señales de que el sistema ya no alcanza
Sin acceso móvil funcional, sin integración con el sistema de monitoreo de condición, sin capacidad de cruzar datos de las órdenes con el historial de activos, o con una interfaz que el equipo técnico rechaza usar, ahí el problema sí es el sistema.
Cuando el flujo está bien diseñado pero la herramienta no lo soporta, el cambio se justifica.
Preguntas frecuentes sobre gestión de órdenes de trabajo
¿Por qué cambiar de sistema no resuelve el problema de las órdenes?
Porque el síntoma, backlog que crece e historial incompleto, casi siempre nace de un flujo mal diseñado, no de la herramienta. Un sistema nuevo sobre un flujo roto reproduce el mismo desorden con otra interfaz.
Primero se rediseña el flujo, de la apertura al cierre con datos útiles, y solo entonces se evalúa si la herramienta lo soporta.
¿Cuáles son los problemas de flujo más comunes?
Cinco: órdenes que se crean pero no se priorizan, órdenes que se asignan sin verificar recursos, órdenes que se ejecutan sin procedimientos claros, órdenes que se cierran sin los datos que hacen útil el historial, y órdenes de emergencia que se cierran sin registrar la causa raíz.
Todos tienen solución de proceso antes de ser un problema de software.
¿Cuántas etapas tiene un flujo de órdenes que funciona?
Seis: apertura con información mínima, clasificación y priorización, planificación de recursos y procedimientos, ejecución en campo, cierre con datos completos y análisis de los indicadores. No todas requieren software; algunas son decisiones de proceso que el sistema solo registra y hace cumplir.
¿Cómo sé si necesito reemplazar el sistema o solo mejorarlo?
Si las funcionalidades existen pero no se usan y los reportes no se leen, el problema es de flujo y se rediseña el proceso.
Si falta acceso móvil funcional, integración con el monitoreo de condición o capacidad de cruzar órdenes con historial, o el equipo rechaza la interfaz, ahí el sistema ya no alcanza y el cambio se justifica.
