A planilha de custo de manutenção que circula no comitê de orçamento da maior parte das plantas industriais brasileiras é razoavelmente boa em contabilizar o que é fácil de medir: salário do time de manutenção, peça consumida, serviço contratado, depreciação do equipamento de inspeção.
Esses quatro itens somados costumam representar entre 3% e 5% do faturamento da planta, e é esse número que entra no relatório que o diretor financeiro avalia.
O problema é que esse número raramente cobre mais de 60% do custo real. A parcela restante, que aparece em outras linhas do orçamento ou em nenhuma linha específica, é o que diferencia uma operação que custa o que diz custar de uma operação que sangra valor por canais que ninguém está medindo.
Esse texto te mostra como identificar esses custos ocultos e quantificá-los a partir da sua operação.
Leia também:
- Sensores de vibração sem fio: o que avaliar antes de escolher
- IA na manutenção industrial: o que realmente faz e qual escolher
- Sensor de ultrassom industrial e vibração: por que usar ambos?
O que costuma entrar no cálculo de custos de manutenção
O cálculo tradicional de custos de manutenção (CMF, custo de manutenção sobre faturamento, ou CPMV, custo de manutenção sobre valor de reposição) considera quatro componentes:
- Mão de obra direta: salário, encargos e benefícios da equipe de manutenção, incluindo terceiros contratados em regime permanente.
- Materiais e peças de reposição: tudo que entra no almoxarifado em código de manutenção, somado ao consumo direto em ordem de serviço.
- Serviços contratados pontuais: oficina externa, calibração, inspeção especializada, retífica.
- Depreciação de ativos da manutenção: ferramental, instrumento de medição, software de gestão.
Esses quatro itens, somados, geram o número que vai para o relatório mensal de manutenção. Em plantas industriais brasileiras de médio e grande porte, esse valor costuma ficar entre 3% e 5% do faturamento bruto.
O que esse número não captura é a parte da equação onde mora a maior alavanca de melhoria. É justamente nesse vão que mora o custo oculto.

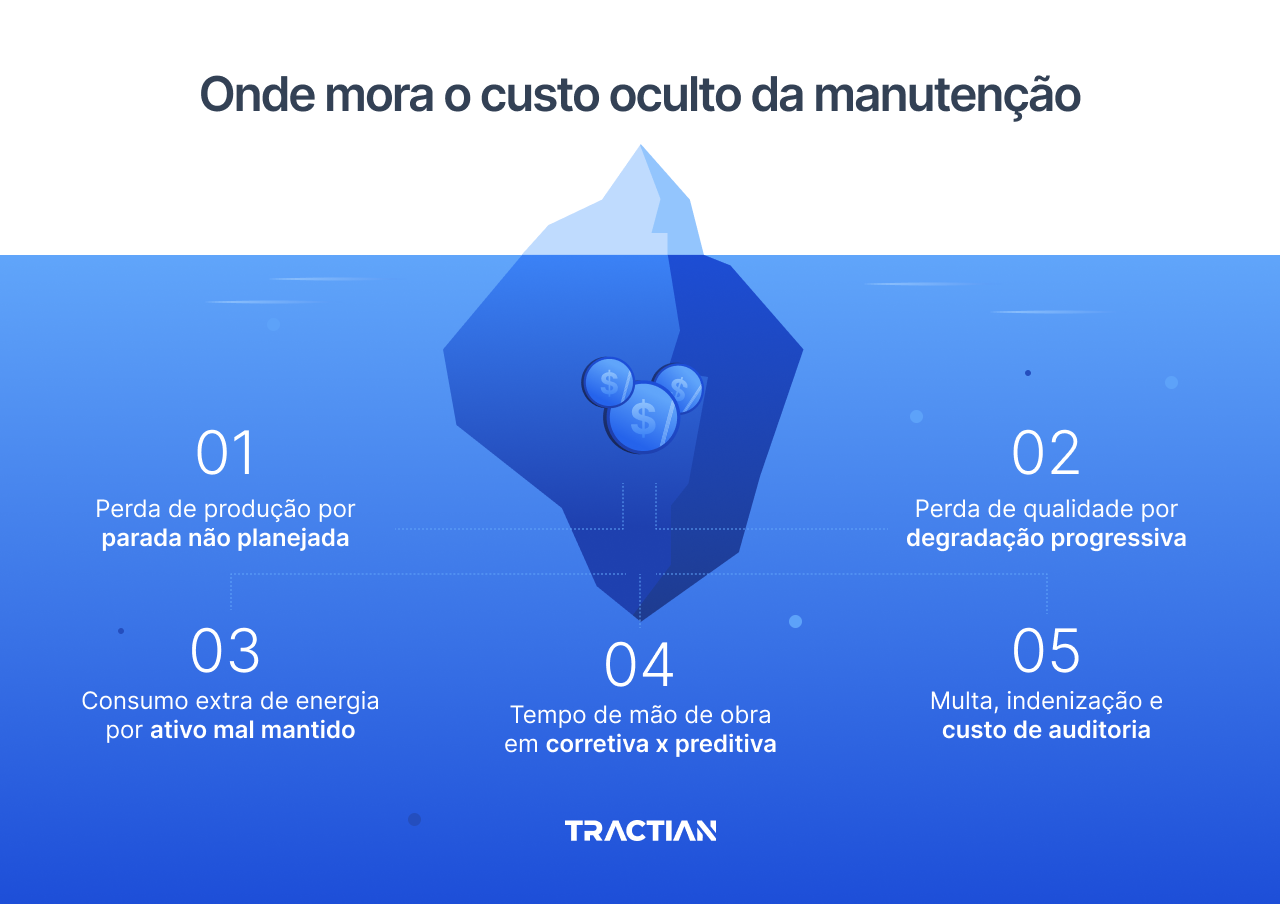

Onde mora o custo oculto da manutenção
Cinco categorias de custo oculto aparecem em quase toda planta industrial, e cada uma tem mecanismo de cálculo próprio. Em conjunto, representam entre 40% e 60% do custo real de manutenção, e são o que diferencia operação reativa de operação madura.

1. Perda de produção por parada não planejada
A parada não planejada é o custo oculto mais óbvio, mas é também o que menos aparece no centro de custo de manutenção. Quando um ativo crítico para, a perda de produção entra como queda de receita no relatório de operação, não como aumento de custo no relatório de manutenção. As duas linhas raramente conversam.
O cálculo é simples: tempo de parada multiplicado pelo custo-hora de produção da linha afetada. O custo-hora inclui margem de contribuição do produto, custo fixo proporcional ao tempo e custo variável que continua rodando (energia, mão de obra parada na linha, depreciação). Em plantas com OEE bem estruturado, esse número está disponível por linha. Em plantas sem OEE estruturado, vale estimar com base no faturamento horário médio.
Para ativo classe A da matriz de criticidade, o custo-hora de parada pode variar entre R$ 5 mil e R$ 500 mil dependendo do setor. Em siderurgia, mineração ou óleo e gás, valores acima de R$ 100 mil/hora são comuns. Multiplicar isso pelas horas de parada não planejadas no ano dá a primeira camada do custo oculto.
2. Perda de qualidade por degradação progressiva
Ativo em estágio inicial de degradação raramente para, mas começa a produzir produto fora de spec ou em qualidade inferior. Nesse caso, a vibração anômala em redutor de extrusora gera variação dimensional e é o desalinhamento em motor de envasadora que gera defeito de fechamento.
O custo aparece em três pontos aqui: produto refugado, retrabalho e reclamação de cliente. Quando esses três itens não são rastreados contra o estado do ativo, a planta perde a chance de associar perda de qualidade à manutenção pendente.
Em plantas com programa estruturado de qualidade, o índice de scrap costuma estar entre 0,5% e 3% do volume produzido. Uma fração relevante desse índice, em geral entre 20% e 40%, tem origem em degradação de ativo, não em desvio de processo ou de matéria-prima.
3. Consumo extra de energia por ativo mal mantido
Motor com desalinhamento progressivo puxa de 5 a 10% acima do nominal. Rolamento com atrito interno elevado adiciona corrente equivalente para vencer a resistência. Compressor com vazamento na rede consome de 20 a 30% de ar a mais para entregar a mesma pressão. Ventilador com filtro entupido sobe consumo na curva inteira.
O cálculo da parcela oculta de energia parte do consumo médio histórico do ativo em condição normal, comparado com o consumo médio em condição degradada. A diferença, multiplicada pelas horas de operação e pela tarifa industrial, dá o custo oculto anual. Em ativos de alta potência (acima de 100 kW), valores anuais de R$ 10 mil a R$ 50 mil por unidade são comuns. Multiplicado pelos ativos rotativos críticos da planta, o número agrega rápido.
4. Tempo de mão de obra em corretiva versus preditiva
A mesma equipe técnica resolve tanto corretiva quanto preditiva, mas o custo por intervenção é radicalmente diferente. Corretiva emergencial mobiliza hora extra, deslocamento prioritário, parada de outras atividades, peça em regime de urgência (com sobretaxa do fornecedor) e, em alguns casos, contratação pontual de terceiros.
A preditiva planejada, por outro lado, usa hora normal, peça em estoque, intervenção dentro de janela já programada.
A diferença de custo entre as duas modalidades, para a mesma falha no mesmo ativo, fica em geral entre 3 e 5 vezes. O custo oculto aqui é o que a planta gasta a mais por fazer corretiva o que poderia ter feito preditiva. Em programa reativo, esse multiplicador atinge a maior parte das intervenções. Em programa estruturado, fica restrito a uma minoria.
5. Multa, indenização, auditoria e perda de certificação
Em setores regulados (alimentício, farmacêutico, químico, óleo e gás), falha de ativo pode disparar multa regulatória, indenização contratual, custo de auditoria extraordinária ou suspensão de certificação. Em logística portuária, por exemplo, o fator de potência fora do limite legal gera multa direta da concessionária. Na alimentícia, um vazamento de óleo de lubrificação em ponto crítico gera descarte de lote inteiro. E no farmacêutico, perda de rastreabilidade de manutenção em ativo classificado gera reclassificação de batelada.
Esse custo é o mais imprevisível e o que menos aparece no orçamento da manutenção. Mas em planta com histórico de pelo menos um evento desse tipo nos últimos 24 meses, vale considerá-lo no cálculo. Probabilidade anual estimada multiplicada por impacto financeiro do evento típico.
Como estruturar o cálculo de custo total de manutenção

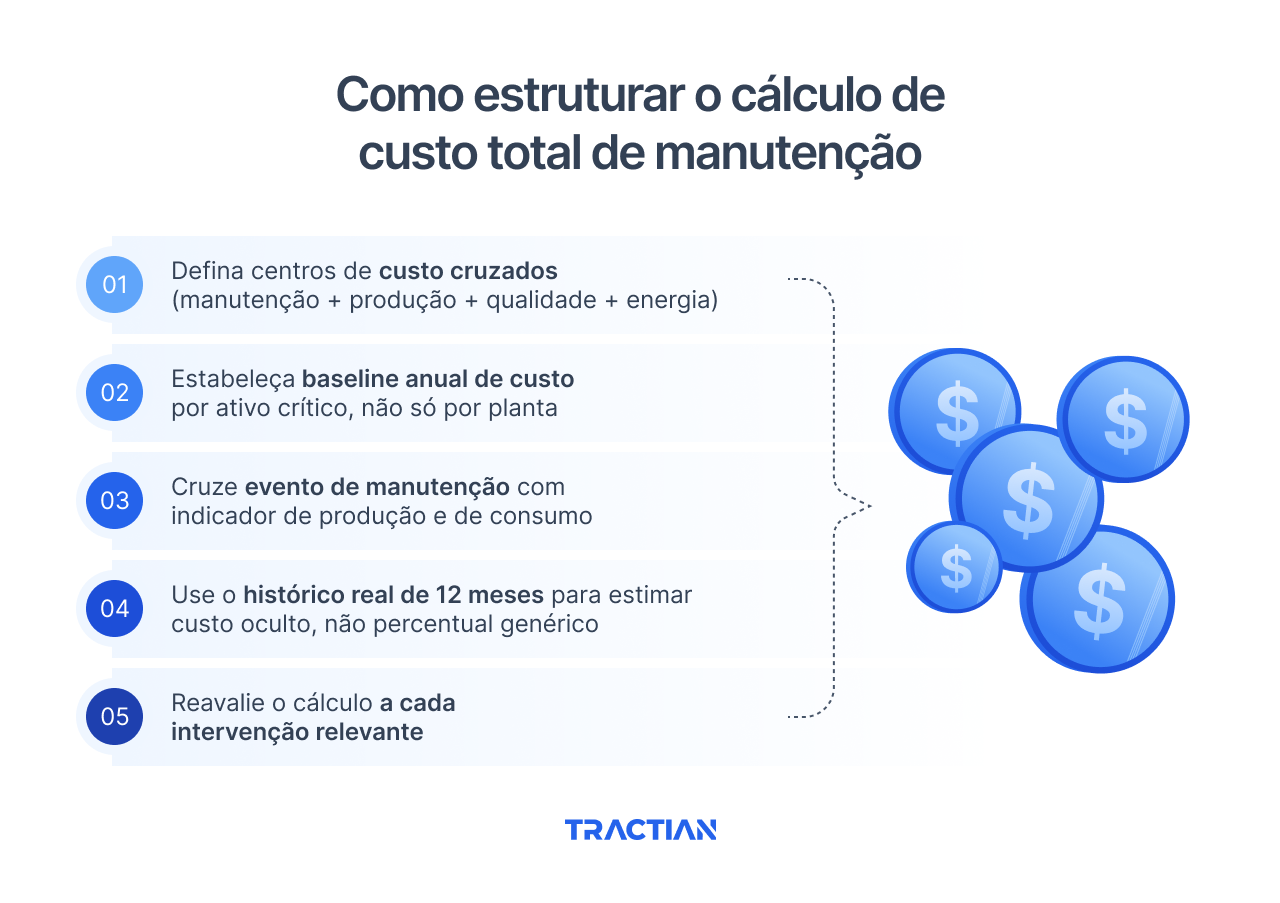

O método que funciona em planta industrial brasileira combina cinco passos. Cada passo elimina uma camada de imprecisão do número final:

Defina centros de custo cruzados. Manutenção é apenas um dos centros que registra custo do ativo. Produção registra horas de parada, qualidade registra refugo, utilidades registra consumo de energia. Antes de calcular custo total de manutenção, é preciso ter acesso aos dados desses quatro centros, com chave de cruzamento que seja o ativo (não a planta, não o setor, não a linha agregada).
Estabeleça baseline anual de custo por ativo crítico. Conta agregada de manutenção dilui o problema. Em planta com 50 ativos classe A, o cálculo precisa ser ativo por ativo, com referência histórica de 12 a 24 meses. Sem isso, qualquer ganho posterior se perde no número agregado.
Cruze evento de manutenção com indicador de produção e consumo. Cada OS fechada precisa estar amarrada ao desempenho do ativo nas semanas seguintes. Houve queda de scrap? Aumento de disponibilidade? Redução de consumo? Esse cruzamento sustenta o cálculo do custo oculto evitado.
Use o histórico real de 12 meses, não o percentual genérico. A literatura técnica oferece faixas (custo oculto entre 40% e 60% do custo declarado, custo de parada 3 a 5 vezes maior em corretiva), mas o número que defende investimento no comitê de orçamento é o número da planta específica. Faixa serve de calibração, dado serve de defesa.
Reavalie o cálculo a cada intervenção relevante. Custo total não é número fixo. Depois de uma intervenção que muda o patamar de operação do ativo, o baseline precisa ser recalculado. Sem isso, qualquer degradação futura é comparada com referência desatualizada.
O que muda no cálculo quando há dado contínuo de condição
Aqui você pode ver um resumo direto, em formato comparativo. Cada linha mostra como o componente de custo se comporta antes e depois da integração com dado de condição.
A diferença entre as duas colunas, em plantas com um programa de manutenção estruturado, fica entre 30% e 50% do custo total de manutenção no primeiro ano de operação. O ganho é maior em planta com parque envelhecido ou com baixo nível anterior de cobertura preditiva.
Como a Tractian conecta dado de condição ao cálculo de custo total
O cálculo de custo oculto descrito acima depende de algo que poucas plantas conseguem fazer com a estrutura atual: cruzar evento de manutenção com indicador de produção, consumo de energia e histórico de qualidade, ativo por ativo, em referência única. Em planta com sistemas separados, isso vira planilha que ninguém mantém. Em planta com plataforma única, vira cálculo automático.
A solução da Tractian opera nessa lógica. Cada ativo monitorado tem perfil único que reúne, no mesmo lugar, histórico de condição (vibração, ultrassom, temperatura), histórico de intervenção, leitura de consumo elétrico e correlação com a linha de produção. Quando uma intervenção é fechada, o painel mostra o impacto nas semanas seguintes: o consumo voltou ao baseline, o scrap caiu, a disponibilidade subiu. Os quatro centros de custo passam a operar sobre o mesmo dado.
O ganho prático aparece em três frentes. Primeira, o cálculo de custo total deixa de depender de planilha consolidada manualmente e passa a sair do relatório da própria plataforma. Segunda, cada intervenção que evita parada fica documentada com modo de falha, ativo e ganho mensurável, o que sustenta o ROI levado ao comitê. Terceira, a expansão do programa para mais ativos passa a ser decidida com base no perfil de retorno já comprovado, não em estimativa.
Se a sua planta opera com programa de manutenção que ainda depende de planilha pra calcular o que está custando, agende uma conversa com um especialista da Tractian e veja onde a sua operação está perdendo dinheiro em parada não planejada, consumo extra de energia e corretiva que poderia ter sido preditiva.
