Guia de manutenção na entressafra: como planejar e o que priorizar

Geraldo Signorini

Atualizado em 04 dez. de 2025

Guia de manutenção na entressafra: como planejar e o que priorizar

Guia de manutenção na entressafra: como planejar e o que priorizar

A entressafra é o momento do ano em que a manutenção dispõe de mais tempo hábil. É nessa janela que as equipes conseguem atacar falhas acumuladas, revisar ativos críticos e preparar a planta para um novo ciclo produtivo.

Quando bem planejada, a entressafra reduz riscos, evita paradas inesperadas e assegura que a próxima safra comece com máxima disponibilidade. Quando mal executada, o efeito é o oposto: atrasos, retrabalhos, custos extras e produtividade comprometida já nos primeiros dias de operação.

Este artigo explora a etapa de planejamento da manutenção na entressafra, para que a sua operação use de forma estratégica o tempo disponível e inicie a produção intensa com maior visibilidade e controle.

Veja também:

Por que a entressafra define a performance da próxima safra

A performance da safra seguinte começa muito antes do primeiro dia de operação. Ela é construída principalmente na entressafra, quando a equipe tem a oportunidade de restaurar a saúde dos ativos, corrigir falhas estruturais e eliminar ineficiências que só são tratadas de forma paliativa durante o período produtivo.

Em plantas agrícolas e agroindustriais, a entressafra concentra o maior volume de intervenções de todo o ano. É quando o backlog acumulado finalmente recebe atenção, equipamentos desgastados são substituídos e decisões de manutenção importantes devem ser tomadas. Se esse processo falha, o resultado aparece rápido na safra: queda de disponibilidade, aumento do tempo de reparo e maior incidência de paradas críticas.

Esse período também define o ritmo da produção, porque é nele que devem ser alinhados o planejamento, o estoque e a equipe. Sem uma entressafra estruturada, é comum faltar peça  ou ocorrerem atrasos na entrega das máquinas para a operação.

Já um ciclo bem executado cria previsibilidade. Os ativos voltam para o campo ou para a linha de processo com mais confiabilidade, o time sabe exatamente o que foi feito e o que ainda precisa de atenção, e a produção inicia com risco reduzido de interrupções.

Os erros que comprometem o planejamento da entressafra

Erros na entressafra quase sempre se manifestam meses depois, quando a operação já não pode parar. Por isso, entender onde as equipes normalmente falham é essencial para estruturar um ciclo mais eficiente e previsível.

Veja alguns erros comuns nessa etapa:

Começar sem diagnóstico dos ativos

Entrar na entressafra sem um diagnóstico compreensível é operar no escuro. Muitas equipes iniciam intervenções com base em percepções ou nos problemas pontuais registrados durante a safra, mas sem uma visão completa da condição real dos ativos.

A consequência disso é que os planos ficam incompletos, com serviços mal priorizados e retrabalhos que estouram o cronograma. Um diagnóstico inicial estruturado, com inspeções detalhadas e análise de histórico, elimina essa incerteza e orienta decisões mais assertivas.

Não priorizar por criticidade

Em um período com tempo limitado e grande volume de tarefas, tentar fazer tudo é o caminho mais rápido para não concluir o que realmente importa. A falta de priorização baseada em criticidade leva equipes a gastarem tempo em ativos de baixo impacto enquanto máquinas essenciais ficam para depois.

A criticidade deve considerar impacto produtivo, risco de falha, segurança e custo de indisponibilidade. Sem essa hierarquia, o planejamento perde foco e a operação corre riscos desnecessários na safra.

Subestimar o tempo de parada de equipamentos críticos

Um dos erros mais comuns é calcular a duração das atividades com excesso de otimismo. Reparos profundos, revisões completas e substituições estruturais raramente seguem o tempo previsto na planilha.

Quando o planejamento não considera margens realistas, qualquer atraso se espalha para todo o cronograma, comprometendo entregas e pressionando a equipe. Estimar com base em dados históricos e produtividade real torna o planejamento mais confiável.

Falta de rastreabilidade e documentação

Sem registros organizados, a entressafra vira um ciclo de tentativa e erro repetido todos os anos. Documentação dispersa, ordens de serviço incompletas e histórico fragmentado impedem que a equipe entenda o que funcionou, o que não funcionou e quais ativos exigem atenção especial para a próxima safra.

Além disso, a ausência de rastreabilidade dificulta auditorias internas, gestão de materiais e até a comprovação de garantias. Ter um registro confiável é fundamental para um planejamento e execução consistentes.

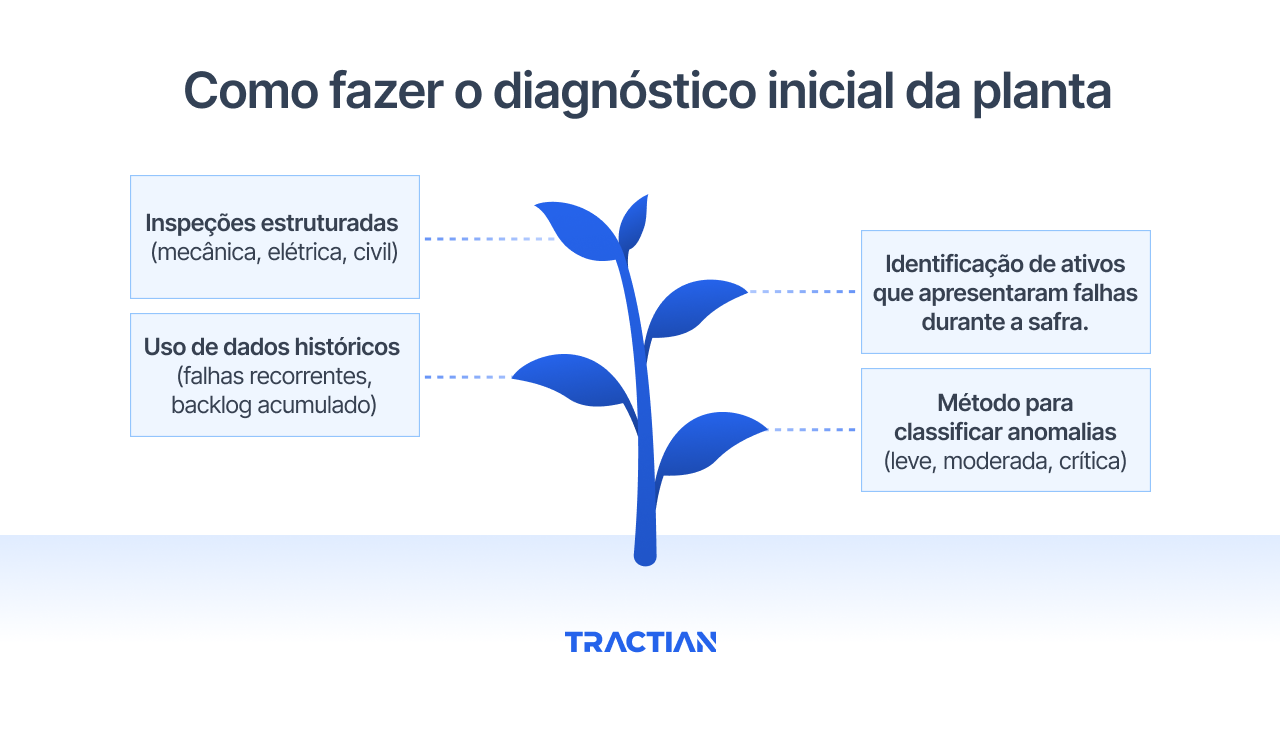

Como fazer o diagnóstico inicial da planta

O diagnóstico inicial é o alicerce de toda a entressafra. Ele revela o estado real dos ativos, evidencia riscos ocultos e orienta decisões de priorização e alocação de recursos. Quanto mais estruturado for esse levantamento, mais previsível será o restante do processo.

Inspeções estruturadas

As inspeções devem seguir roteiros padronizados para garantir que nada fique de fora.

Na parte mecânica, entram vibração, ruído, folgas, desgaste de rolamentos e alinhamento. No escopo elétrico, avaliam-se quadros, cabos, aterramento, isolação e temperatura de componentes. Já o diagnóstico civil verifica integridade de bases, fundações, tubulações e estruturas metálicas.

Inspeções bem conduzidas evitam surpresas e ajudam a mensurar com precisão o esforço de manutenção necessário.

Uso de dados históricos

O histórico da safra anterior complementa o diagnóstico físico da planta. Falhas que se repetiram, ordens de serviço que voltaram várias vezes ou atividades adiadas e acumuladas no backlog sinalizam problemas estruturais.

Esses dados ajudam a identificar padrões e a direcionar recursos para os pontos que realmente afetam a confiabilidade. Usar o histórico para calibrar decisões reduz achismos e aumenta a eficácia do plano.

Como fazer o diagnóstico inicial da planta

Identificação de ativos que apresentaram falhas durante a safra

Ativos que já falharam tendem a falhar de novo se não forem tratados com profundidade na entressafra. Por isso, é essencial ter uma lista clara do que quebrou, quando quebrou e quais fatores contribuíram para a falha.

Esse levantamento também orienta a compra de peças, a programação de reparos mais longos e a revisão dos procedimentos de operação.

Método para classificar anomalias leves, moderadas e críticas

Classificar as anomalias é o que transforma o diagnóstico em um mapa de prioridades. Adotar um método de classificação padronizado reduz a subjetividade e dá clareza ao planejamento.

Anomalias leves podem ser resolvidas com ajustes simples ou monitoramento adicional. As moderadas exigem intervenção programada, mas não representam risco imediato de parada. Já as críticas devem entrar no topo da lista, pois afetam segurança, produtividade ou disponibilidade operacional.

Priorização: como definir o que realmente precisa ser feito

A priorização é o que transforma um diagnóstico extenso em um plano exequível. Como a entressafra concentra alto volume de trabalho em um período curto, decidir o que será feito primeiro é tão importante quanto decidir o que será feito.

O ponto de partida é a criticidade operacional, que indica quais ativos representam maior risco para a continuidade da produção. Máquinas cuja falha interrompe etapas inteiras da safra precisam estar no topo da lista, assim como equipamentos relacionados à segurança ou que podem gerar impacto ambiental.

Além da criticidade, é essencial considerar o impacto produtivo de cada intervenção. Algumas falhas reduzem a eficiência, enquanto outras derrubam o processo imediatamente. Um ativo que cria gargalos ou limita a capacidade merece atenção antes de equipamentos que afetam menos a produtividade.

O terceiro fator é o tempo de execução e os recursos envolvidos. Atividades rápidas podem ser resolvidas em sequência para liberar carga de trabalho, enquanto reparos extensos exigem janelas maiores, preparo prévio e disponibilidade de peças. Ao equilibrar urgência, impacto e viabilidade, a equipe monta um plano coerente e aderente ao calendário real da entressafra.

Com esse conjunto de critérios, a priorização deixa de ser subjetiva e passa a refletir dados, riscos e o que de fato influencia a performance da próxima safra.

Como fazer o planejamento da entressafra

Com diagnóstico e priorização definidos, o próximo passo é transformar tudo isso em um plano claro, organizado e executável.

Um bom planejamento reduz imprevistos, distribui o trabalho de forma equilibrada e garante que a operação volte no prazo previsto. Ele precisa ser detalhado o suficiente para orientar a execução, mas flexível o bastante para acomodar ajustes durante o processo.

Aqui estão alguns passos que podem ajudar a estruturar um bom planejamento:

Cronograma macro por área da planta

O cronograma macro é a visão geral da entressafra. Ele deve organizar as atividades por áreas da planta e definir a ordem lógica de execução, considerando dependências, janelas disponíveis e riscos operacionais.

Essa etapa evita conflitos entre equipes, além de reduzir o trânsito de materiais no pátio e permitir manutenções simultâneas.

Cronograma micro com ordens de serviço e duração estimada

A partir do cronograma macro, a equipe divide cada atividade em ordens de serviço com escopo, responsáveis, peças necessárias e tempo estimado.

Esse nível de detalhamento é essencial para prever a carga de trabalho e identificar possíveis gargalos de mão de obra. Para chegar a essas estimativas sem ter atrasos na cadeia produtiva, considere o histórico real de atividades similares, a produtividade da equipe e a complexidade do serviço.

Lista de materiais

Sem materiais, o planejamento não sai do papel. Por isso, é necessário consolidar todas as peças e consumíveis necessários antes do início da entressafra.

Isso reduz as compras emergenciais, que custam caro e atrasam a produção durante a safra. Além disso, o controle de estoque garante disponibilidade de itens críticos e evita interrupções no meio de reparos longos.

A lista de materiais deve incluir, principalmente:

  • Quantidades
  • Prazos de entrega
  • Fornecedores
  • Alternativas em caso de indisponibilidade

Gestão de fornecedores

A participação de fornecedores externos é comum em grandes intervenções. O planejamento precisa considerar os prazos de mobilização, a disponibilidade de especialistas e condições contratuais.

Manter uma comunicação antecipada e clara durante a entressafra ajuda a evitar surpresas e assegura que todos entendam quais são as expectativas de qualidade, segurança e prazo.

Execução: como manter ritmo e controle sem perder qualidade

A entressafra exige velocidade, mas não pode abrir mão de consistência. Com muitas equipes atuando simultaneamente, várias frentes de manutenção em andamento e prazos apertados, a execução precisa ser estruturada para garantir fluidez, rastreabilidade e qualidade em cada etapa.

Tudo começa com o controle diário da produção de manutenção. Acompanhar a produção diariamente evita desvios que só seriam percebidos tarde demais. Registrar o que foi concluído, o que atrasou e o motivo de cada ocorrência permite ajustes rápidos no cronograma e mantém todas as equipes alinhadas. Fazer esse acompanhamento também reduz a sensação de urgência constante, já que o gestor visualiza o avanço real da entressafra.

Por outro lado, imprevistos são inevitáveis e exigem capacidade de reprogramação imediata. Peças atrasam, serviços podem ser mais complexos que o previsto e pode ocorrer indisponibilidade de recursos. Tudo isso pode comprometer a agenda se não houver flexibilidade. Por isso, o planejamento deve ser vivo, com margens de contingência e alternativas para redistribuição de tarefas sem afetar atividades críticas.

A atualização contínua das ordens de serviço é outro ponto decisivo para o sucesso da execução. Registrar informações técnicas, mudanças de escopo, tempos e materiais usados evita perda de conhecimento e assegura um histórico completo para auditorias e para o planejamento das próximas safras. Quando a documentação não acompanha o ritmo da execução, o histórico perde valor e a análise posterior fica comprometida.

E entre o início e a entrega final, é importante realizar inspeções intermediárias de qualidade, que confirmem se os serviços foram executados conforme o escopo. Essas verificações evitam retrabalhos e identificam falhas antes que avancem para etapas seguintes. Assim, se garante uniformidade nas entregas das equipes e se cria uma rotina de conformidade que reduz riscos de falhas logo no início da safra.

Checklist completo de entressafra

Diagnóstico

  • Classificar anomalias como leves, moderadas ou críticas
  • Identificar ativos que apresentaram falhas durante a safra
  • Levantar histórico de falhas recorrentes e backlog acumulado
  • Realizar inspeções mecânicas, elétricas e civis

Priorização

  • Definir o que deve ser executado primeiro e o que pode aguardar
  • Considerar tempo de execução e recursos necessários
  • Avaliar impacto produtivo de cada intervenção
  • Analisar criticidade operacional dos ativos

Planejamento

  • Alinhar prazos, disponibilidade e escopo com fornecedores
  • Consolidar lista completa de materiais e peças
  • Detalhar cronograma micro com ordens de serviço e duração estimada
  • Criar cronograma macro por área da planta

Execução

  • Inspeções intermediárias para validar qualidade
  • Atualizar ordens de serviço em tempo real para manter histórico íntegro
  • Reprogramar rapidamente caso surjam imprevistos
  • Monitorar avanço diário da produção de manutenção

Validação

  • Gerar relatório final com desempenho, desvios e aprendizados
  • Registrar pendências e ajustes para a próxima safra
  • Confirmar entrega final de cada ativo conforme escopo planejado

Como garantir uma entressafra de qualidade com o CMMS da Tractian

Uma entressafra bem executada depende de três pilares fundamentais: informação confiável, coordenação entre equipes e rastreabilidade total.

Sem esses elementos, até mesmo um bom planejamento fica vulnerável a atrasos, retrabalhos e perda de controle. É exatamente nesse ponto que o CMMS da Tractian se torna decisivo para tornar o processo mais eficiente, previsível e seguro.

Com o sistema, todo o diagnóstico inicial ganha precisão. As inspeções são registradas diretamente no aplicativo, com fotos, comentários e checklists padronizados que fortalecem a qualidade do levantamento.

Os dados históricos ficam centralizados e fáceis de consultar, o que ajuda a identificar padrões de falha e a definir prioridades de forma estruturada. Isso elimina ruídos e reduz o risco de decisões baseadas apenas em percepção.

Além disso, na fase de execução, o controle diário deixa de ser manual. As atividades são registradas direto no chão de fábrica, inclusive offline, e o sistema atualiza o avanço em tempo real. Os gestores acompanham o que foi concluído, o que está atrasado e onde existem riscos de impacto no cronograma.

A rastreabilidade é total, com logs invioláveis, registros de tempo e histórico completo de cada intervenção.

A soma desses elementos transforma a entressafra em um processo previsível e estrategicamente vantajoso.

Use a entressafra a seu favor com tecnologia e estratégia.

Conheça o CMMS da Tractian e opere com mais segurança, controle e com a garantia de que a safra vai começar com a confiabilidade que a sua operação precisa.
Geraldo Signorini
Geraldo Signorini

Engenheiro de Aplicações

Geraldo Signorini é o Diretor Global de Implementação da Tractian, liderando a integração de soluções industriais inovadoras em todo o mundo. Com sólida experiência em confiabilidade e gestão de ativos, possui as certificações CAMA e CMRP e atua como membro do conselho da SMRP, contribuindo para a comunidade global de manutenção. Geraldo é mestre em Engenharia de Confiabilidade e tem ampla expertise em estratégia de manutenção, manufatura enxuta e automação industrial, conduzindo iniciativas que elevam a eficiência operacional e posicionam a manutenção como pilar fundamental da performance industrial.
