El Total Productive Maintenance tiene décadas de evidencia documentada de impacto en disponibilidad, calidad y costos de mantenimiento. También tiene un historial igualmente documentado de implementaciones que no llegan a ningún lugar. El Manufacturing Research Center registró que de las plantas manufactureras que estaban implementando TPM, solo el 8% reportó progreso excelente. El 37% no avanzaba como esperaba, y el 27% apenas avanzaba. El programa estaba instalado en el organigrama. Los tableros existían. Las reuniones de pilar ocurrían. Pero los resultados operativos no llegaban.
Esta guía no explica qué son los 8 pilares del TPM: eso está documentado en múltiples fuentes y el outline conceptual es bien conocido. Lo que esta guía explica es por qué tantas implementaciones se quedan en el tablero y nunca llegan al piso de planta, y qué decisiones de diseño e implementación determinan si el programa sobrevive o no el primer año. Para el contexto conceptual completo del sistema TPM y su lógica de valor, el artículo sobre TPM: transformando el mantenimiento en ganancias cubre la base con los resultados documentados.
Qué es TPM y qué no es: el malentendido que destruye las implementaciones desde el arranque
El primer malentendido que destruye las implementaciones de TPM ocurre antes de que se instale el primer tablero. TPM no es un programa de mantenimiento. Es un sistema de gestión de la operación industrial que involucra producción, mantenimiento, calidad e ingeniería en la responsabilidad compartida sobre los activos de la planta. La distinción no es semántica: tiene consecuencias directas en quién necesita cambiar de comportamiento para que el programa funcione.
Cuando el área de mantenimiento implementa TPM como si fuera su proyecto, lo que en realidad ocurre es que mantenimiento mejora sus procesos internos mientras producción sigue operando exactamente igual que antes. Los operadores no cambian su relación con los activos. No detectan anomalías antes de que se conviertan en paros porque nadie les enseñó a hacerlo ni les asignó tiempo para hacerlo. Los estándares de limpieza e inspección se definen pero nadie los cumple porque para el operador son trabajo adicional sin ningún incentivo visible.
El resultado es un programa que vive en los tableros y en las reuniones de pilares, pero no cambia lo que pasa en el piso de producción. Esa es la descripción exacta del 64% de implementaciones que el Manufacturing Research Center identificó como de poco o ningún progreso.
El triple cero que TPM persigue y cuánto tarda en alcanzarse
Los tres objetivos que definen la dirección del sistema TPM, cero paros no programados, cero defectos y cero accidentes, son la brújula del programa, no los KPIs del primer trimestre. Las plantas que los tratan como metas de corto plazo cometen un error que tiene consecuencias culturales graves: cuando los indicadores no llegan al cero en los primeros meses, el equipo interpreta que el programa no funciona y el entusiasmo inicial se convierte en escepticismo que es mucho más difícil de revertir que la ignorancia inicial.
Los datos de implementaciones documentadas son claros en cuanto a plazos reales. Las implementaciones que alcanzan el nivel de madurez con OEE consistente por encima del 85% toman entre 18 y 36 meses con los 8 pilares activos y con soporte de sistemas digitales de gestión. En los primeros 6 meses, los indicadores relevantes no son el OEE ni la reducción de paros: son los indicadores de proceso que muestran si el comportamiento está cambiando. En los primeros 12 meses, los indicadores correctos son la reducción del correctivo de emergencia y la mejora de disponibilidad en los activos piloto. El OEE de línea completa como indicador de resultado llega después, cuando la base de los tres pilares fundamentales ya está funcionando.
La diferencia entre TPM en papel y TPM en operación
TPM en papel tiene reuniones de pilar con actas documentadas, tableros de actividades en cada área y métricas de OEE calculadas mensualmente en una hoja de cálculo que alguien llena los primeros días del mes siguiente.
TPM en operación real tiene operadores que durante su ruta de limpieza detectan una vibración inusual en un rodamiento y la reportan antes de que se convierta en paro, técnicos que intervienen por condición real del activo en lugar de por calendario, y un sistema de mejora continua que funciona cuando la gerente que lo impulsó está de vacaciones exactamente igual que cuando está presente.
La diferencia entre los dos estados no es de intención ni de recursos: es de diseño del programa. El TPM en papel fue diseñado para verse bien en auditorías. El TPM en operación fue diseñado para cambiar comportamientos específicos de personas específicas con mecanismos concretos de refuerzo. Esa diferencia de diseño determina si el programa sobrevive o no.

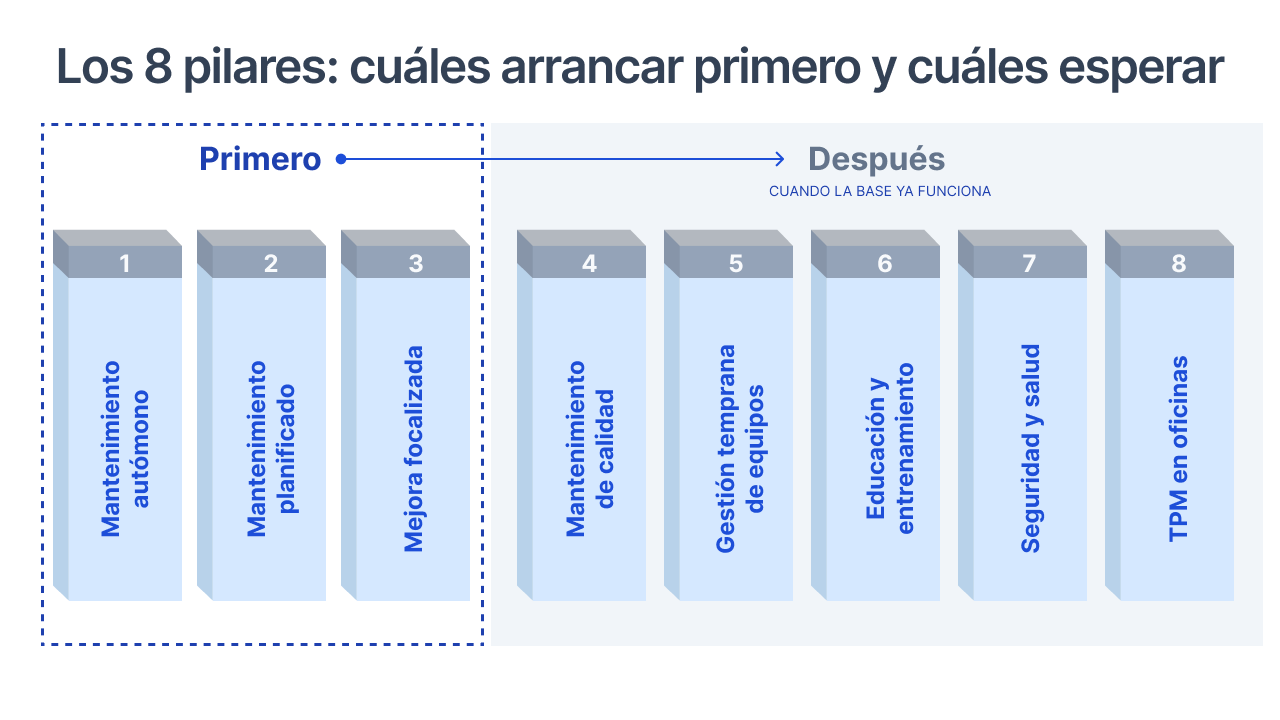

Los 8 pilares: cuáles arrancar primero y cuáles esperar
El error de implementación más costoso en términos de tiempo y credibilidad del programa es intentar activar los 8 pilares simultáneamente. No porque sea imposible organizativamente, sino porque los pilares tienen una dependencia secuencial que hace que algunos de ellos no puedan generar valor real hasta que otros están funcionando. Activar la gestión temprana de equipos sin tener el mantenimiento autónomo y el mantenimiento planificado funcionando es activar un pilar sin el insumo que necesita para operar.
Los datos de implementaciones en plantas manufactureras que iniciaron con piloto en un área antes de expandir muestran tasas de éxito 62% mayores que las que intentaron arrancar a nivel planta completa. La lógica es la misma que la de cualquier programa que requiere cambio cultural: la evidencia de que funciona, generada en un área específica con activos específicos y personas específicas, es el argumento más poderoso para que el resto de la planta adopte el cambio.

Los tres pilares de base: sin estos, el resto no sostiene
Mantenimiento autónomo: el operador como primera línea de detección. El mantenimiento autónomo es el pilar que más transforma la cultura operativa y el que más resistencia genera en el arranque, precisamente porque requiere que los operadores de producción asuman responsabilidades que históricamente pertenecían al área de mantenimiento. La resistencia es predecible: producción tiene metas de unidades por turno y ve el tiempo de limpieza e inspección como tiempo que no está produciendo.
El arranque correcto resuelve ese problema de diseño antes de que se convierta en conflicto. El prerequisito del mantenimiento autónomo es la implementación de 5S en el área piloto: un entorno ordenado, limpio y con estándares visuales claros es la única base sobre la que los estándares de mantenimiento autónomo pueden sostenerse. Sin 5S, cualquier estándar de limpieza e inspección que se defina degrada de vuelta al estado inicial en semanas porque el entorno no tiene la estructura que lo soporte.
Con 5S funcionando, el primer paso del mantenimiento autónomo es la limpieza con inspección: el operador limpia el activo y al hacerlo inspecciona su condición con una lista de verificación simple. Esa limpieza con inspección no es adicional al tiempo del operador: reemplaza la limpieza que el operador ya hacía sin criterio de inspección. Lo que cambia es que ahora la limpieza tiene un objetivo diagnóstico además del de higiene. El segundo paso, una vez que la limpieza con inspección es rutina, es el estándar de ciclo corto: el procedimiento específico que define qué inspecciona el operador, con qué frecuencia y qué hace cuando detecta una anomalía.
Para el detalle de implementación paso a paso del mantenimiento autónomo, el artículo sobre mantenimiento autónomo: qué es, beneficios y cómo implementarlo cubre el proceso con los criterios de avance por etapa.
Mantenimiento planificado: del correctivo de emergencia al preventivo estructurado. El segundo pilar base es el que transforma la forma en que el área de mantenimiento opera. La transición del mantenimiento preventivo reactivo al planificado estructurado no ocurre cambiando el nombre de las actividades: ocurre construyendo el programa sobre datos reales de falla del historial de la planta en lugar de sobre las frecuencias genéricas del fabricante.
Las frecuencias de mantenimiento del fabricante son el punto de partida correcto para activos nuevos sin historial propio. En cuanto el activo tiene historial de fallas con causa y modo documentados, ese historial es más relevante que las frecuencias del fabricante para determinar los intervalos correctos de intervención. Un motor que históricamente falla por lubricación deficiente cada cuatro meses en las condiciones de operación de esa planta necesita un intervalo de lubricación de tres meses, independientemente de lo que diga el manual del fabricante.
El criterio de priorización para construir el programa de mantenimiento planificado es el impacto en OEE de cada activo. Los activos que generan más paros no programados y más pérdidas de velocidad en las líneas de producción son los que necesitan el programa planificado más robusto. El artículo sobre mantenimiento planificado: guía completa de implementación cubre la metodología con los criterios de construcción del programa desde el historial de la planta.
Mejora focalizada: atacar las pérdidas más grandes primero. El tercer pilar base es el que le da dirección estratégica al esfuerzo de los dos primeros. Sin mejora focalizada, el mantenimiento autónomo y el planificado reducen paros y mejoran la condición de los activos, pero no necesariamente en los puntos donde esa mejora tiene mayor impacto en el resultado de producción.
La mejora focalizada, el Kobetsu Kaizen del sistema TPM, es el proceso de identificar las pérdidas más significativas de OEE, las pérdidas de disponibilidad, de rendimiento y de calidad que más impactan el resultado productivo, y atacarlas con equipos multidisciplinarios que incluyen producción, mantenimiento, calidad e ingeniería. La pregunta que orienta cada proyecto de mejora focalizada es: ¿cuál es la pérdida más grande de OEE en esta línea este mes y qué la causa?
El insumo que este pilar necesita para funcionar son datos de pérdidas desglosados por tipo de evento, por activo, por turno y por operador. Sin esa granularidad, el equipo de mejora no puede priorizar correctamente ni medir si sus intervenciones están generando impacto. Un OEE calculado en hoja de cálculo a fin de mes es insuficiente: para dirigir acciones de mejora, los datos de pérdidas necesitan estar disponibles por turno y por línea en tiempo cercano al real.
Los cinco pilares que vienen después
Los cinco pilares restantes, mantenimiento de calidad, gestión temprana de equipos, educación y entrenamiento, seguridad y salud, y TPM en oficinas, generan valor real cuando los tres pilares base están funcionando con suficiente madurez. Activarlos antes de ese punto no genera beneficio adicional: genera reuniones y tableros adicionales que consumen tiempo del equipo sin producir resultado.
El mantenimiento de calidad, que conecta la condición del activo con los defectos de producto, requiere que el mantenimiento planificado ya esté generando datos de condición sistemáticos. Sin esos datos, no hay forma de correlacionar la condición del activo con los eventos de calidad. La gestión temprana de equipos, que incorpora el conocimiento de fallas del programa TPM en las especificaciones de nuevos equipos, requiere que el programa lleve el tiempo suficiente para haber generado un historial de modos de falla documentado que valga la pena incorporar. El mantenimiento centrado en confiabilidad como metodología complementaria al TPM para los activos de mayor criticidad también requiere esa base de historial de fallas documentado para poder aplicarse con datos reales en lugar de con supuestos.
Educación y entrenamiento no es un pilar que se activa en una fecha específica: es el que se implementa continuamente a lo largo de todos los demás. La diferencia con los otros pilares es que su activación explícita, con programas de entrenamiento estructurados por rol y por pilar, solo genera valor cuando hay contenido concreto de los otros pilares para entrenar. Entrenar mantenimiento autónomo antes de que los estándares existan es entrenar procedimientos que nadie va a poder seguir porque todavía no están escritos.

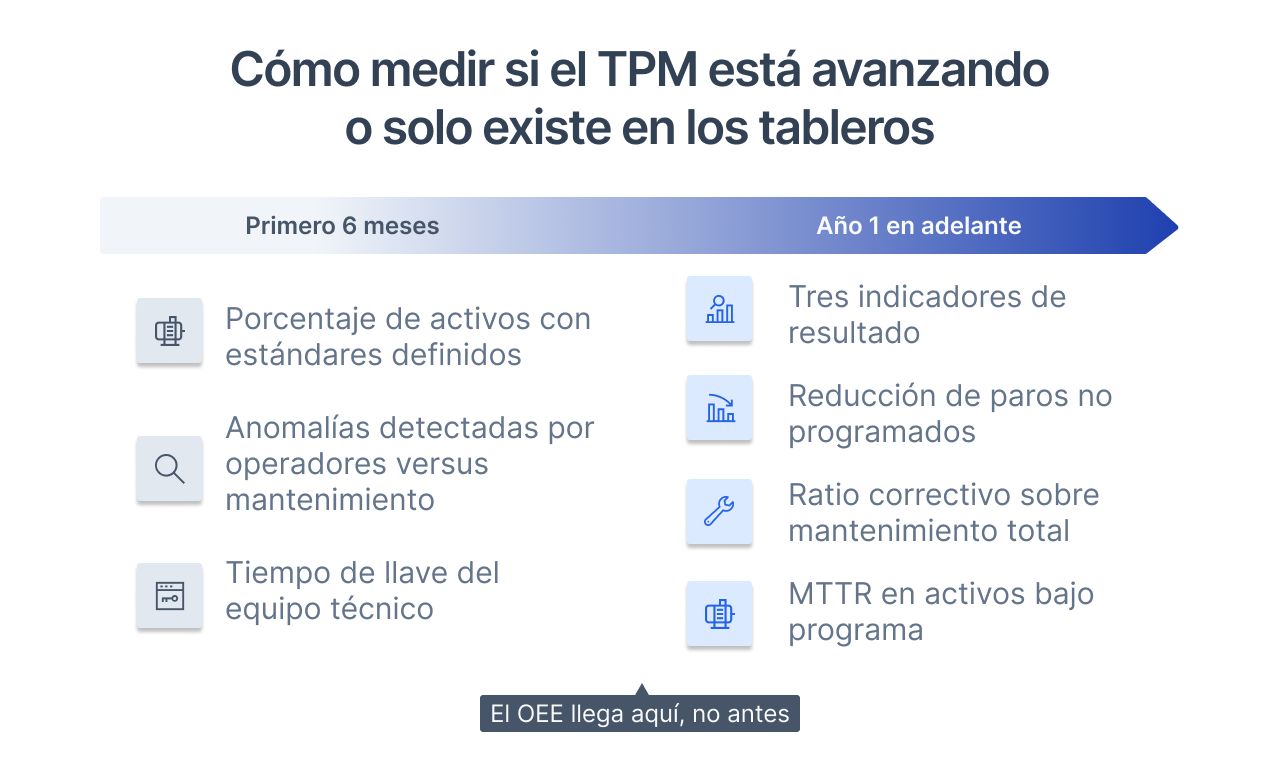

Cómo medir si el TPM está avanzando o solo existe en los tableros
El OEE es el indicador correcto para medir el resultado del programa TPM maduro. Es el indicador incorrecto para medir el avance del programa en sus primeras etapas, porque el OEE puede mejorar por razones completamente ajenas al TPM, como un cambio en la mezcla de productos fabricados o una reducción en los cambios de formato, y puede estancarse aunque el programa esté avanzando correctamente en sus etapas iniciales de cambio de comportamiento.

Indicadores de los primeros 6 meses: proceso, no resultado
En los primeros seis meses, los indicadores que miden si el programa está generando el cambio de comportamiento que necesita para producir resultados son indicadores de proceso, no de resultado. Son más difíciles de interpretar porque no tienen el atractivo de un número de producción, pero son los únicos que dicen si el programa está construyendo la base correcta o si está generando actividad sin sustancia.
El primero es el porcentaje de activos del área piloto con estándares de limpieza e inspección definidos, documentados y con cumplimiento auditado por encima del 85%. Ese número mide si el mantenimiento autónomo es una rutina real o una actividad que ocurre cuando el supervisor está mirando. Las implementaciones con checklists en papel típicamente tienen tasas de cumplimiento entre el 40% y el 60% porque la no-ejecución es invisible. Las implementaciones con sistemas digitales de gestión de tareas alcanzan el 85% a 95% de cumplimiento dentro del primer mes de despliegue porque la no-ejecución es inmediatamente visible para el supervisor.
El segundo es la tasa de anomalías detectadas por operadores versus anomalías detectadas por mantenimiento. Si el mantenimiento autónomo está funcionando, la proporción de anomalías detectadas por el operador en su ruta debería ir aumentando respecto a las detectadas por el técnico de mantenimiento en su inspección. Ese cambio en la proporción es la evidencia más directa de que el operador está actuando como primera línea de detección, que es exactamente lo que el pilar de mantenimiento autónomo tiene que lograr.
El tercero es el tiempo de llave del equipo de mantenimiento: la proporción del tiempo de mantenimiento que se dedica a trabajo directo en activos versus tiempo en desplazamiento, espera de refacciones o coordinación administrativa. Si el mantenimiento planificado está funcionando, el tiempo de llave debería aumentar porque las intervenciones están programadas con refacciones disponibles y activos preparados para la intervención. Un backlog de mantenimiento que crece en el primer trimestre no es una señal de fracaso: es una señal de que el programa está detectando más trabajo del que antes se hacía visible, lo que es exactamente lo que debe ocurrir en las etapas iniciales.
Indicadores del año 1 en adelante: resultados operativos
Con la base de los tres pilares funcionando y los indicadores de proceso mostrando avance sostenido, los indicadores de resultado empiezan a ser relevantes y confiables para medir el impacto del programa.
El primero es la reducción de paros no programados en los activos bajo mantenimiento autónomo, comparada contra el historial de los 12 meses previos al programa en esos mismos activos. Ese indicador es la prueba más directa de que el mantenimiento autónomo está generando el efecto que debe: operadores que detectan anomalías antes de que se conviertan en paros. Los datos de referencia de implementaciones documentadas muestran reducciones de entre el 50% y el 80% en paros no programados en activos piloto dentro del primer año de programa maduro.
El segundo es el ratio entre correctivo de emergencia y mantenimiento total en valor de horas y de costo. Una reducción en ese ratio indica que el mantenimiento planificado está tomando el espacio que antes ocupaba el correctivo de emergencia, que es el objetivo central del segundo pilar base.
El MTTR de los activos bajo programa también es un indicador útil de madurez: cuando el mantenimiento autónomo funciona y el técnico llega a campo con el diagnóstico preliminar ya formulado por el historial del activo, el tiempo de reparación baja porque el diagnóstico ya ocurrió antes de la intervención, no durante ella. Para la metodología de análisis de criticidad que permite priorizar los activos donde estos indicadores tienen mayor impacto en el resultado operativo, el glosario cubre el método con los criterios estándar de puntuación.
Lo que la tecnología agrega a un programa TPM maduro
TPM nació como una metodología de gestión de operación analógica: tableros físicos, rutas en papel, estándares impresos y reuniones presenciales. Funciona con esas herramientas. Lo que la tecnología, los sensores de monitoreo de condición, los sistemas de gestión de mantenimiento y las plataformas de OEE en tiempo real, agrega no es reemplazar la disciplina operativa que TPM requiere: es ampliarla donde el ser humano tiene límites físicos de presencia, frecuencia y memoria.
Monitoreo de condición como extensión del mantenimiento autónomo
El mantenimiento autónomo tiene un límite físico: el operador solo puede inspeccionar los activos a los que tiene acceso, durante las horas en que está presente en planta, y solo puede detectar las anomalías que sus sentidos pueden percibir. Un rodamiento que empieza a deteriorarse en la madrugada del domingo, cuando no hay operador en planta, no tiene quién lo detecte hasta el lunes por la mañana. Un activo en zona de difícil acceso puede pasar meses sin una inspección real aunque el estándar diga que se inspecciona semanalmente.
El monitoreo de condición no compite con el mantenimiento autónomo: lo complementa en las zonas y los momentos en que el operador no puede estar. El sensor de vibración en un rodamiento detecta el inicio del deterioro a las 3 de la madrugada con la misma sensibilidad que a las 10 de la mañana. El sensor de temperatura en la carcasa de un motor detecta la tendencia creciente durante el fin de semana y genera la alerta que llega al técnico el lunes con el historial completo de cómo progresó la anomalía.
La integración correcta entre mantenimiento autónomo y monitoreo de condición asigna a cada uno el territorio donde tiene ventaja. El operador es insustituible para detectar anomalías visuales y sonoras en su ruta, para documentar condiciones de proceso que el sensor no captura, y para cerrar el ciclo de la anomalía desde la detección hasta la comunicación al técnico. El sensor es insustituible para monitorear continuamente los activos donde la presencia del operador no es posible o suficiente.
Para el detalle de cómo el mantenimiento autónomo y el monitoreo de condición se articulan en el primer pilar del TPM, el artículo sobre mantenimiento autónomo: el primer pilar del TPM cubre la integración con ejemplos operativos. El mantenimiento basado en condición como metodología que complementa el preventivo del segundo pilar está documentado en el glosario con los criterios de aplicación por tipo de activo.
CMMS como columna vertebral del mantenimiento planificado
El mantenimiento planificado del segundo pilar TPM genera un volumen de información que ningún sistema en papel puede gestionar de forma sostenible a escala: las órdenes de trabajo programadas por activo y por período, los estándares de intervención por tipo de actividad, el historial de cada intervención con el diagnóstico y la condición post-intervención, y el historial de fallas que alimenta el análisis de causa raíz de los eventos de paro.
Sin un CMMS que centralice y automatice la generación y el seguimiento de esa información, el mantenimiento planificado depende de la memoria y la organización de las personas que lo administran. Cuando esa persona cambia de rol o de empresa, el conocimiento acumulado en el programa se va con ella. Las implementaciones de TPM que no tienen un sistema de gestión de mantenimiento detrás del segundo pilar, documentado y accesible para todos los miembros del equipo, son implementaciones que dependen de personas específicas para sobrevivir, y eso las hace frágiles.
Una orden de trabajo generada automáticamente por el CMMS cuando el intervalo de mantenimiento planificado se cumple, asignada al técnico correcto con el historial del activo disponible en campo, es el mecanismo que convierte el programa planificado en un sistema que opera independientemente de quién lo diseñó. Ese nivel de independencia del sistema respecto a las personas es uno de los indicadores más confiables de madurez de un programa TPM.
OEE en tiempo real como motor de la mejora focalizada
El tercer pilar base necesita datos de pérdidas con granularidad suficiente para priorizar correctamente. Un OEE calculado en hoja de cálculo con datos ingresados manualmente a fin de mes llega con demasiado retraso para dirigir las acciones del equipo de mejora y con demasiada imprecisión para identificar las pérdidas más significativas por turno, por línea y por tipo de evento.
Las pérdidas de rendimiento, los microparos que ningún operador registra porque duran menos de cinco minutos pero en conjunto representan el 17% o más del tiempo de producción según datos de referencia de la industria manufacturera, son invisibles para el OEE calculado manualmente. Las pérdidas de velocidad que ocurren gradualmente a lo largo del turno cuando el proceso se aleja del tiempo de ciclo estándar sin que nadie lo note hasta el reporte de producción tampoco aparecen en el papel con la precisión que el equipo de mejora necesita para atacarlas.
La plataforma de OEE con captura automática de eventos de paro, clasificación asistida por el operador y visibilidad por turno genera el mapa de pérdidas que el equipo de mejora focalizada necesita para identificar el Kaizen correcto. Para el contexto de cómo la gestión integrada de condición, producción y mantenimiento genera esa visibilidad, el artículo sobre gestión de activos: condición, producción y mantenimiento cubre la arquitectura del sistema con casos de aplicación. El modo de falla como unidad de análisis para los Kaizens de mejora focalizada está documentado en el glosario con los criterios de clasificación estándar.
El factor que ningún manual de TPM menciona: la cultura no cambia con un lanzamiento
El factor más citado en los análisis de implementaciones de TPM exitosas no es la metodología, la tecnología ni los recursos: es el liderazgo. Un análisis de regresión documentado encontró que el compromiso del liderazgo explica el 47% de la varianza en las tasas de éxito de implementaciones TPM entre distintas plantas. Ese porcentaje es mayor que el de cualquier factor técnico o metodológico.
Pero el liderazgo no equivale a entusiasmo en el evento de lanzamiento. El liderazgo que sostiene una implementación de TPM es el que revisa los indicadores de proceso en las primeras semanas con la misma atención que revisa los indicadores de producción, el que resuelve los conflictos entre producción y mantenimiento por el tiempo de los activos con decisiones claras, y el que defiende el tiempo dedicado al mantenimiento autónomo cuando la presión de producción empuja en la dirección contraria.
El primer activo piloto: cómo elegirlo para generar el argumento interno
El activo correcto para el piloto del programa TPM no es el más crítico de la planta ni el que tiene el problema más complejo de resolver: es el que tiene mayor visibilidad para el equipo operativo y cuya mejora sea fácilmente atribuible al programa. La función del piloto no es demostrar el máximo impacto posible del TPM: es demostrar que el programa funciona de forma creíble para las personas que van a decidir si lo adoptan en sus áreas.
Un activo que históricamente falla con frecuencia, que todos en el piso conocen como problemático, y que después del programa lleva tres meses sin paro no programado, tiene un argumento que ninguna presentación de PowerPoint puede igualar. El operador del turno de noche que durante meses tuvo que manejar los paros de ese activo y ahora lo ve funcionar de forma estable no necesita que le expliquen los beneficios del TPM: ya los experimentó.
La selección del piloto debe evitar los dos extremos: el activo con el problema más complejo que requiere meses para resolver antes de que aparezcan resultados visibles, y el activo que ya estaba bien y cuya mejora no es visible para nadie. El piloto ideal es el activo con un problema real, conocido por el equipo, que el programa puede mejorar en 90 días con mediciones que cualquier persona del piso puede ver y atribuir al programa.
Cómo sostener TPM cuando el gerente que lo impulsó se va
Esta es la pregunta que ningún manual de TPM responde directamente y que determina si el programa es una iniciativa o un sistema. Los programas que dependen de una persona para sobrevivir no son programas: son proyectos personales con fecha de vencimiento determinada por la permanencia de esa persona en el rol.
El TPM sostenible tiene tres características que lo hacen independiente de cualquier persona específica. Los estándares están documentados con suficiente detalle para que alguien que no estuvo en la implementación pueda ejecutarlos correctamente. Los indicadores son visibles para todos los niveles del equipo, no solo para quien reporta a dirección. Y los líderes de línea, supervisores de producción y técnicos senior, tienen capacidad real de tomar decisiones dentro del programa sin necesidad de escalar cada desviación.
El artículo sobre el modelo 70-20-10 para equipos de mantenimiento cubre cómo construir esa capacidad distribuida en el equipo, que es el prerequisito para que el programa sobreviva los cambios de liderazgo que inevitablemente ocurren en cualquier organización. La gestión de activos como disciplina que trasciende a las personas específicas que la implementaron es el marco conceptual que permite institucionalizar el TPM más allá del ciclo de vida de cualquier iniciativa particular.
El programa TPM que llega al tercer año con indicadores en mejora sostenida no es el que tuvo el mejor evento de lanzamiento ni el que invirtió más en tableros y capacitación: es el que diseñó correctamente los pilares base, eligió el piloto correcto, midió lo correcto en cada etapa y construyó la capacidad del equipo para sostenerlo sin depender de nadie en particular para funcionar.
Conoce cómo el Smart Trac de Tractian amplía el alcance del mantenimiento autónomo con monitoreo continuo de vibración y ultrasonido en los activos donde la presencia del operador no puede cubrir todas las horas ni todas las condiciones de operación, y cómo la plataforma integra esos datos con el flujo de órdenes de trabajo del mantenimiento planificado para que el ciclo completo del segundo pilar sea automático desde la detección hasta la intervención documentada. Evalúa el programa de cobertura que corresponde a tu operación en tractian.com/es/soluciones/monitoreo-condicion.
